Lập kế hoạch công suất
Tài liệu ERPNext tiếng Việt: Lập kế hoạch công suất
Lập kế hoạch công suất (Capacity Planning) giúp doanh nghiệp quyết định có nhận thêm đơn hay không, dựa trên nguồn lực hiện có và các lệnh sản xuất đang chạy.
Tính năng này được bật sẵn. Bạn xem hoặc đổi cài đặt tại:
Trang chủ > Sản xuất > Cài đặt > Cài đặt sản xuất (Manufacturing Settings)
Các cài đặt công suất nằm ở tab Phiếu công việc và lập kế hoạch công suất (Job Card and Capacity Planning).

1. Điều kiện cần
Trước khi tạo lệnh sản xuất, hãy tạo sẵn:
- Định mức nguyên vật liệu (BOM)
- Công đoạn (Operation)
- Trạm làm việc (Workstation)
2. Cách lập kế hoạch công suất hoạt động

Trong Cài đặt sản xuất, trường Lập kế hoạch công suất cho (số ngày) (Capacity Planning For (Days)) là số ngày tới mà hệ thống lập lịch cho các lệnh sản xuất.
Ví dụ: bạn đặt 30 ngày. Mỗi thành phẩm cần 5 ngày trên trạm làm việc, và các lệnh chạy lần lượt trên cùng trạm đó. Khi đó tại thời điểm hiện tại bạn chỉ nhận được 30 / 5 = 6 lệnh sản xuất (mỗi lệnh 1 thành phẩm). Khi trạm làm việc rảnh, bạn nhận tiếp lệnh sau.
2.1. Tạo lệnh sản xuất có công đoạn

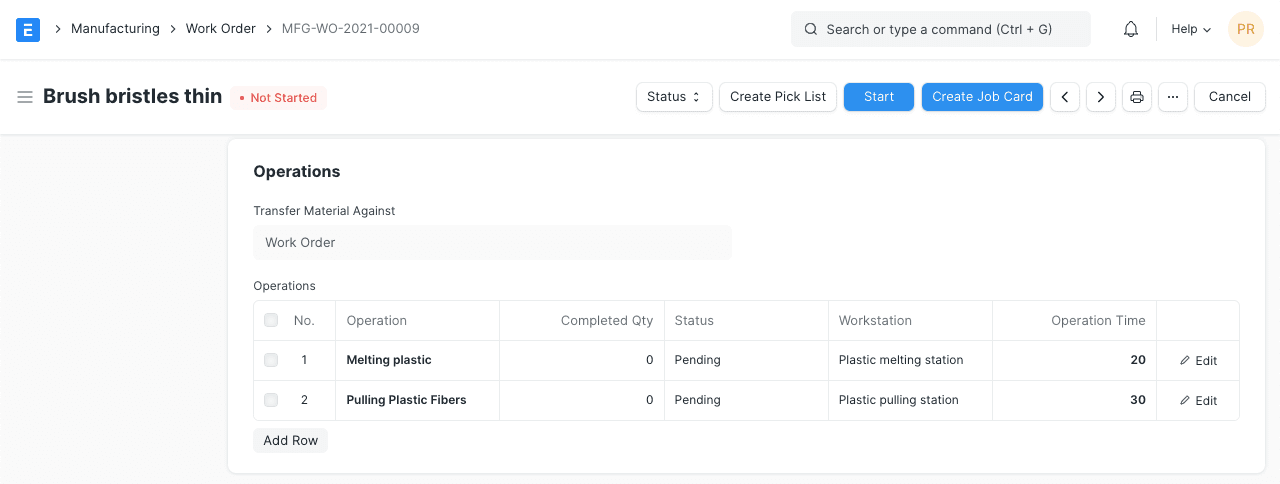

Tạo lệnh sản xuất (Work Order) có công đoạn để hệ thống theo dõi thời gian trên phiếu công việc (Job Card).

Khi bạn Gửi lệnh sản xuất, hệ thống tạo phiếu công việc với thời gian theo giờ rảnh của trạm làm việc:
- Nếu Cho phép làm thêm giờ (Allow Overtime) trong Cài đặt sản xuất đang tắt, hệ thống xếp lịch theo giờ làm việc đã khai báo ở trạm làm việc.
- Nếu Cho phép sản xuất ngày nghỉ (Allow Production on Holidays) đang tắt, hệ thống chỉ xếp lịch vào ngày làm việc.
2.2. Công suất sản xuất của trạm làm việc

Trong trạm làm việc (Workstation), bạn đặt Công suất công việc (Job Capacity). Đây là số công việc (phiếu công việc) chạy song song mà trạm cho phép.
Ví dụ: trạm xử lý được 10 công việc cùng lúc thì nhập 10.

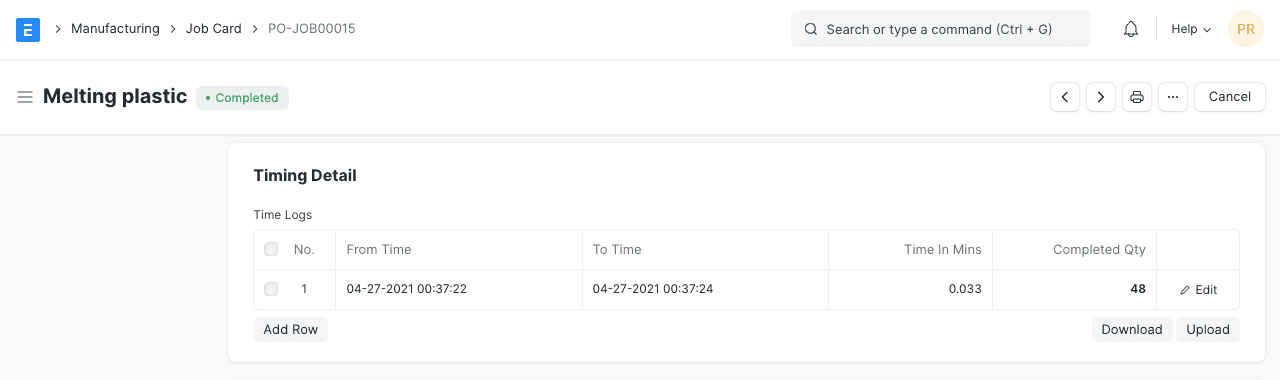

2.3. Phiếu công việc có thời gian
Hệ thống tự tạo phiếu công việc có thời gian cho từng công đoạn. Thời gian dựa vào thời gian cần để làm công đoạn và giờ rảnh của trạm làm việc.
Bạn đặt ngày bắt đầu kế hoạch. Từ thời gian công đoạn, hệ thống tính ngày kết thúc kế hoạch.

2.4. Ngày bắt đầu và kết thúc kế hoạch của lệnh sản xuất
Từ ngày bắt đầu và kết thúc kế hoạch, bạn tính được công suất của các trạm làm việc. Bạn cũng theo dõi trạng thái lệnh sản xuất trên lịch.

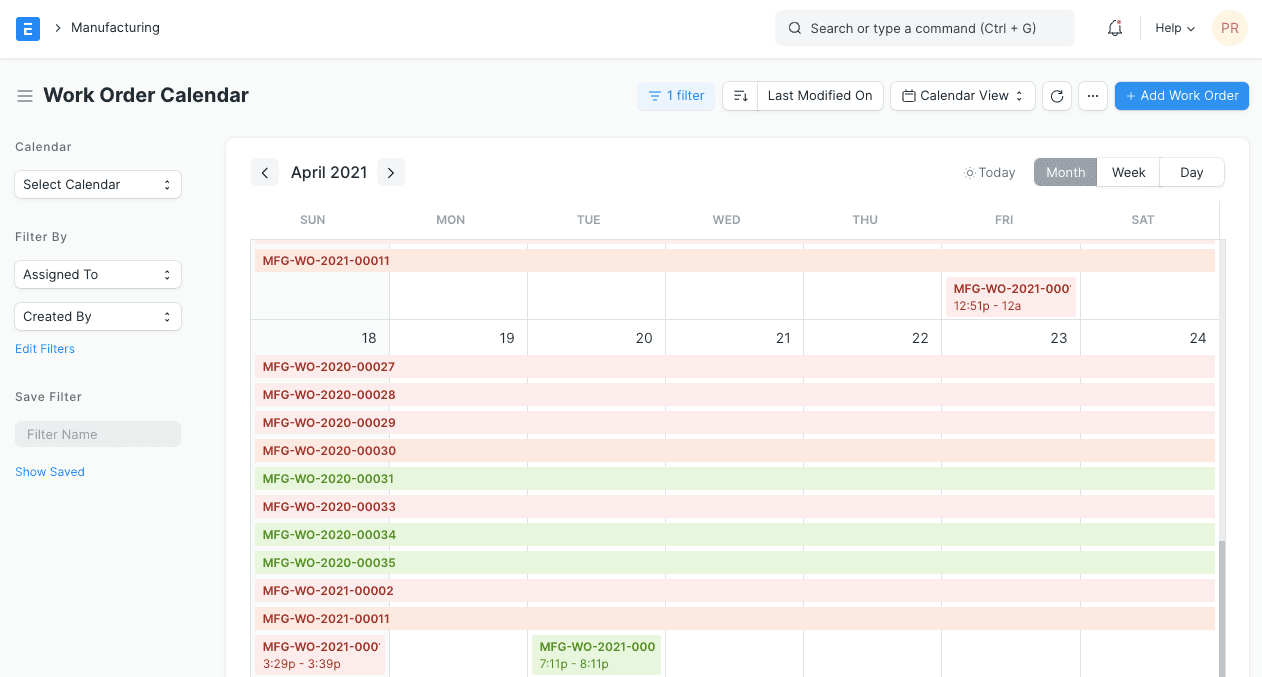

Để xem lịch, vào:
Danh sách lệnh sản xuất > Lịch (Calendar) > Mặc định (Default)

2.5. Lỗi lập kế hoạch công suất

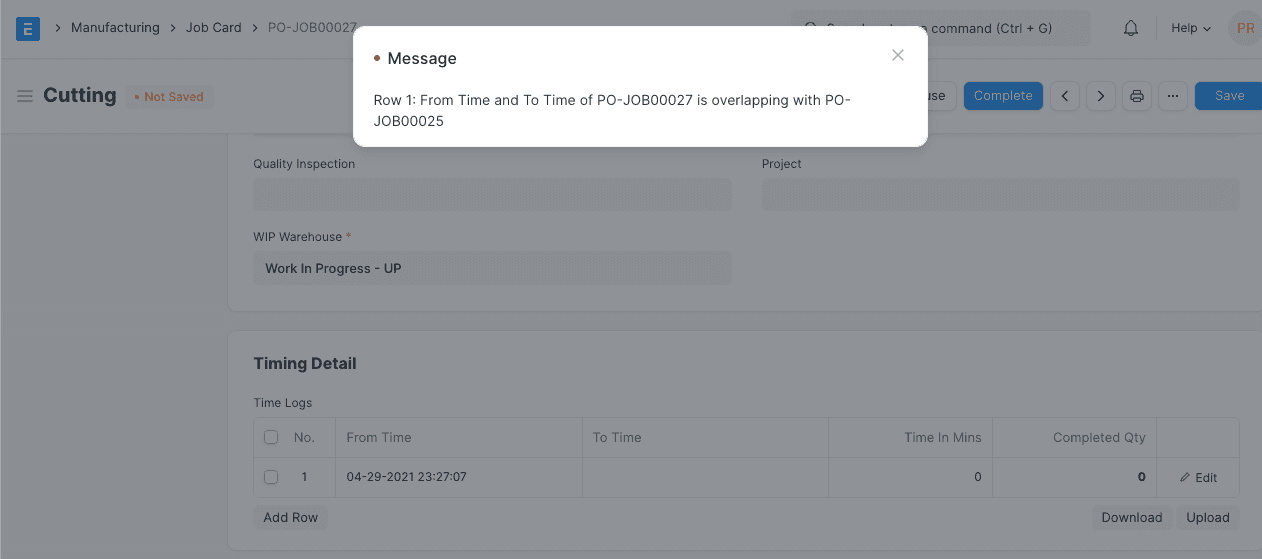

Nếu hệ thống không xếp được công đoạn trong số ngày đã đặt, nó báo lỗi dạng "Unable to find the time slot in the next N days for the operation ...". Cách xử lý:
- Tăng số ngày ở Lập kế hoạch công suất cho (số ngày) trong Cài đặt sản xuất.
- Hoặc giảm số lượng thành phẩm cho phù hợp với công suất trạm làm việc.
